Liebe Freunde des Werkheims
Gerne möchte ich Euch über den aktuellen Stand zu unserer Baustelle informieren.
Schadstoffsanierung: Alle Schadstoffe (Asbest) wurden aus beiden Häusern professionell ausgebaut und fachgerecht entsorgt. Die Schadstoffsanierung ist damit vollständig abgeschlossen.

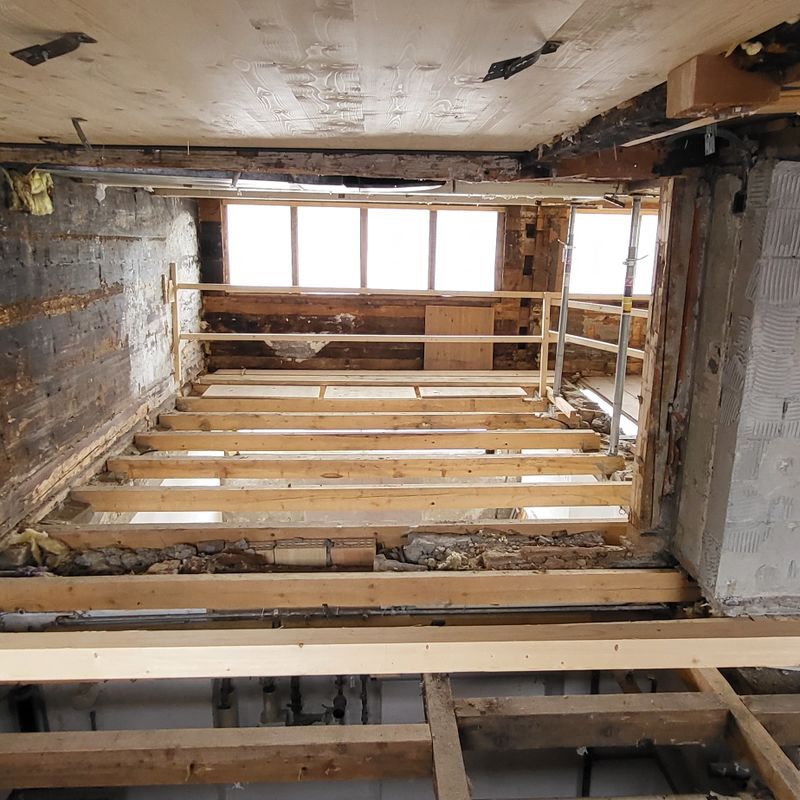

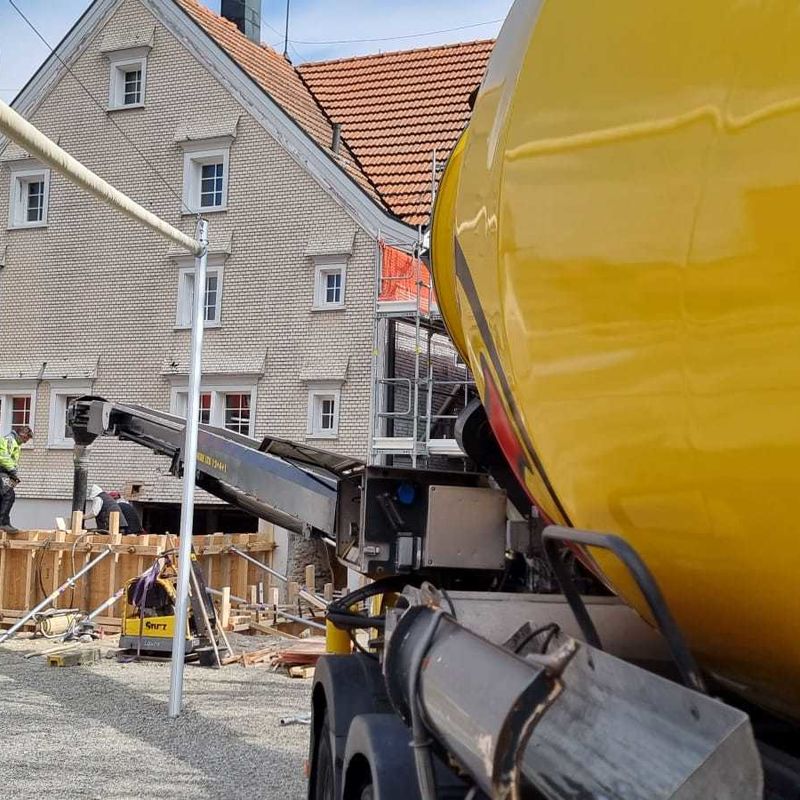

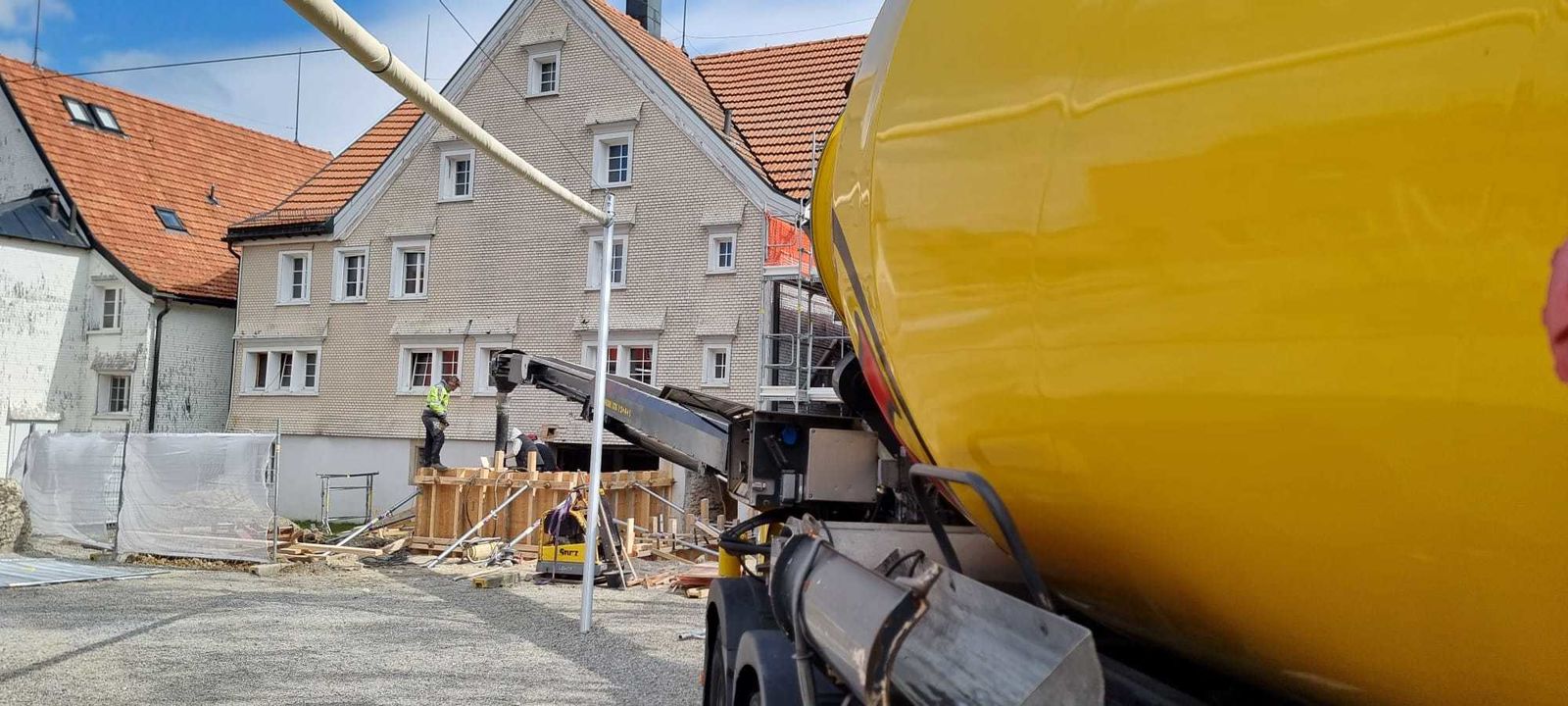

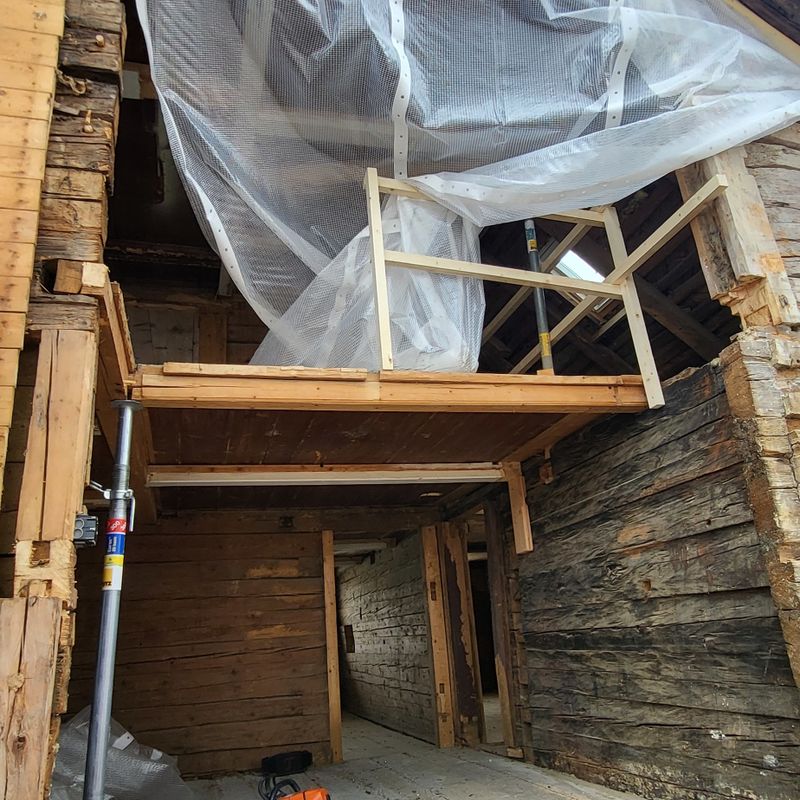

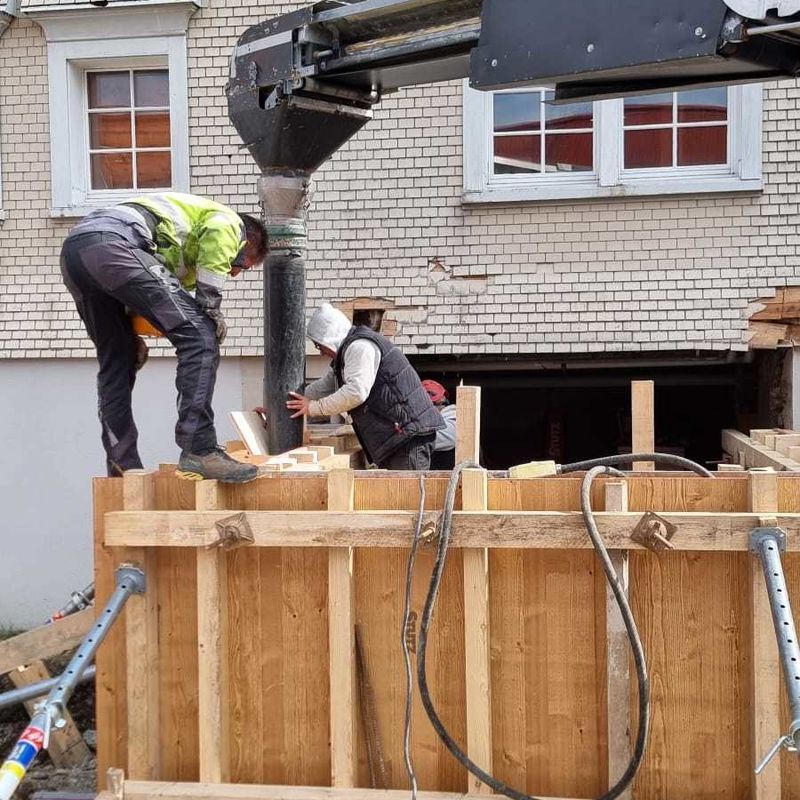

Baumeisterarbeiten: Im Rosenhaus wurden sämtliche Wasser- und Elektroleitungen ausgebaut. Alle Heizkörper sind demontiert und erste Wände wurden bereits entfernt. Im Haus Schwanen haben die Rückbauarbeiten ebenfalls begonnen. Auf der Rückseite wurde bereits ein grosses Loch in die Wand geschnitten – hier entsteht künftig das neue Treppenhaus. Das Fundament wurde vorbereitet und gestern gegossen.

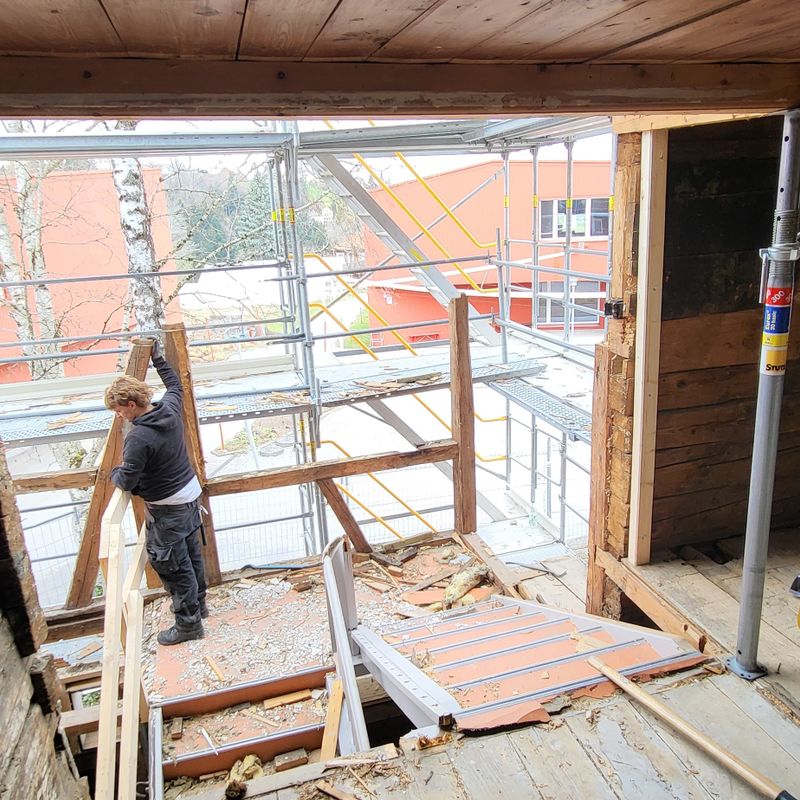

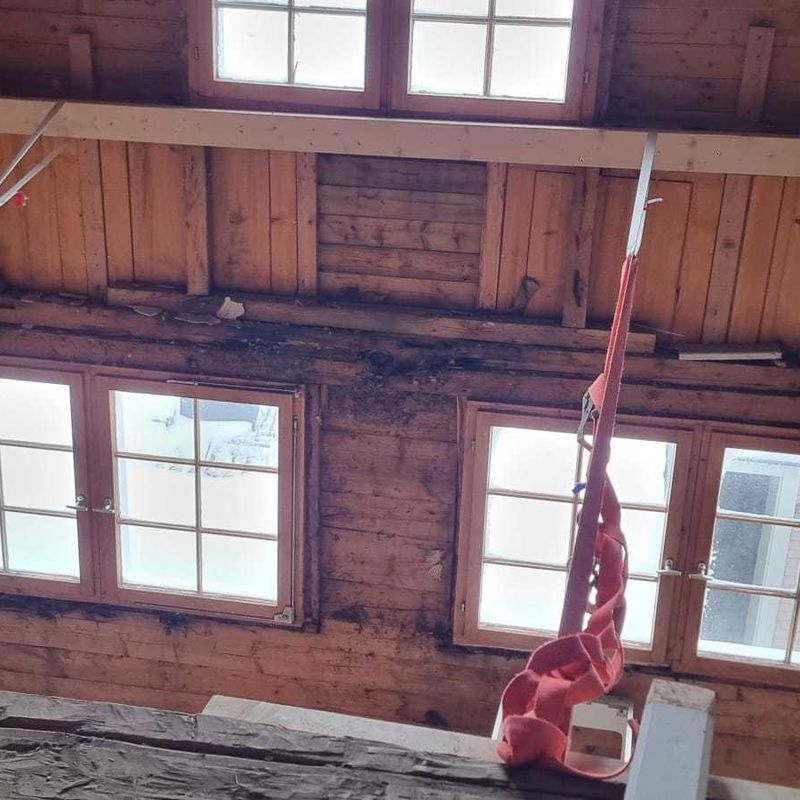

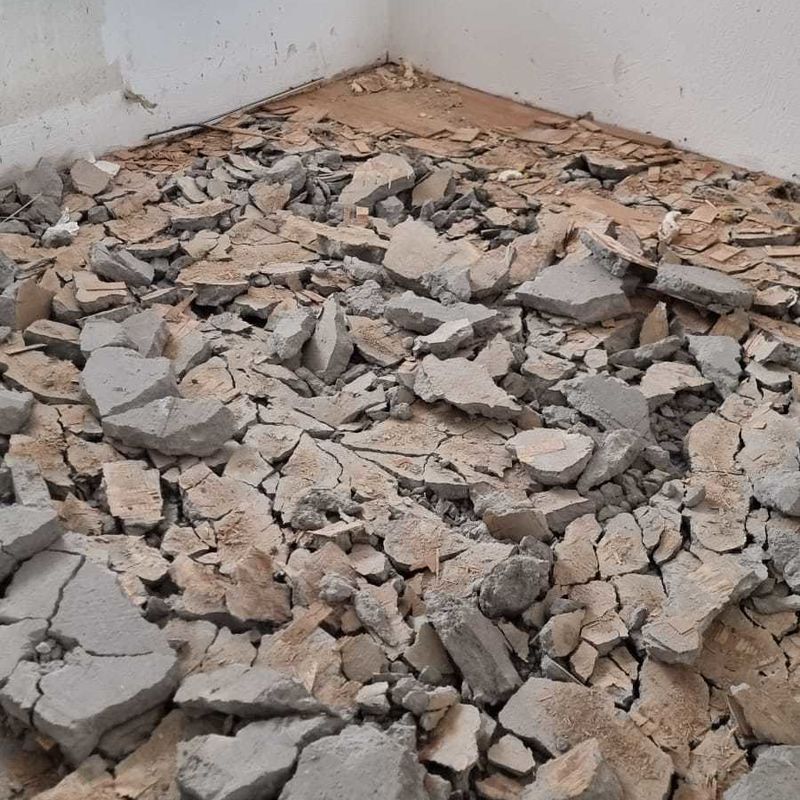

Holzbauarbeiten: Die Firma Mock aus Gossau hat bereits alle Decken und Wandverkleidungen zurück gebaut. Im Rosenhaus stehen nur noch tragende Wände. Alle Böden/Decken sind offen und man kann vom Keller bis ins Dach schauen. Das Treppenhaus ist an einen Tag verschwunden. Im Haus Schwanen wurde das Parkett aus dem Tanzsaal professionell zurück gebaut. Auch hier werden bis Ende dieser Woche alle Vorarbeiten abgeschlossen sein.

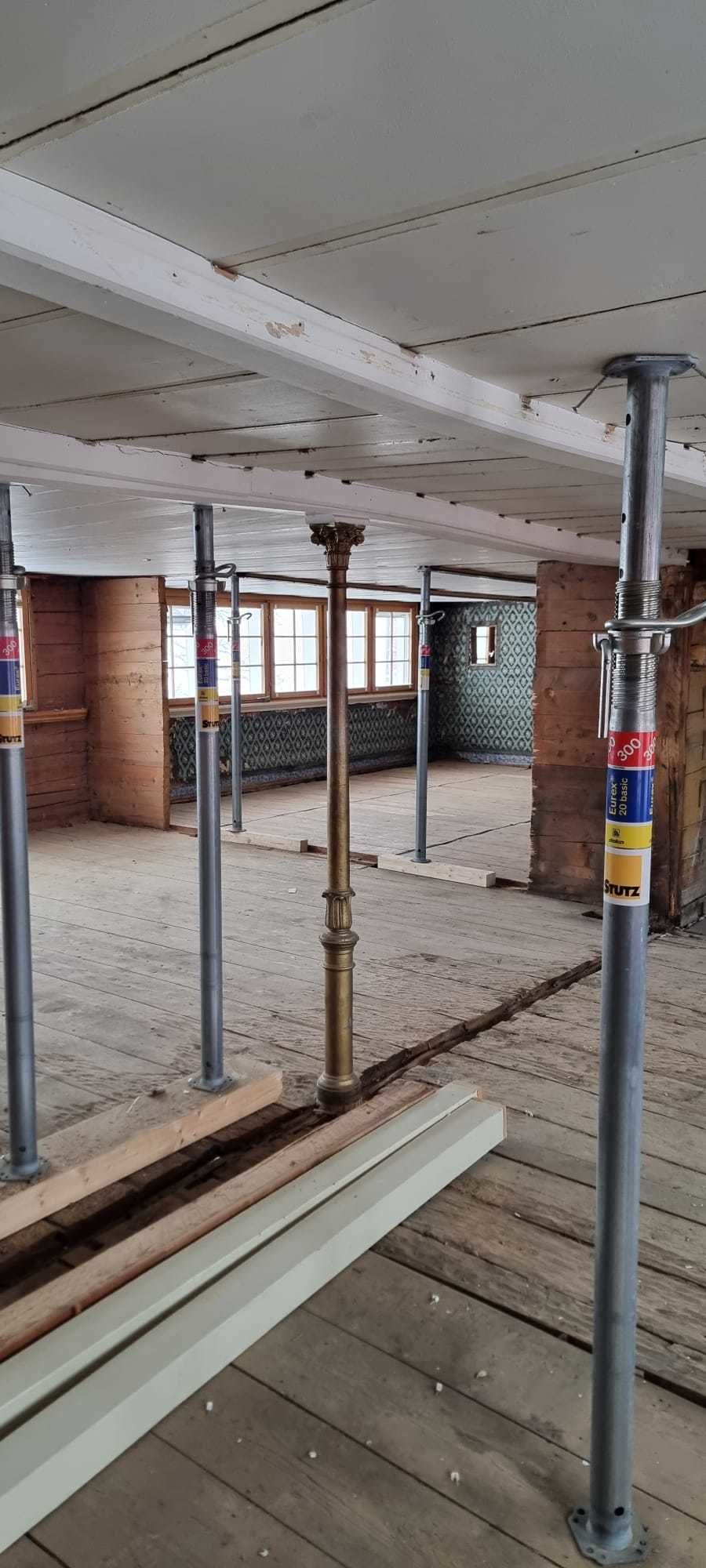

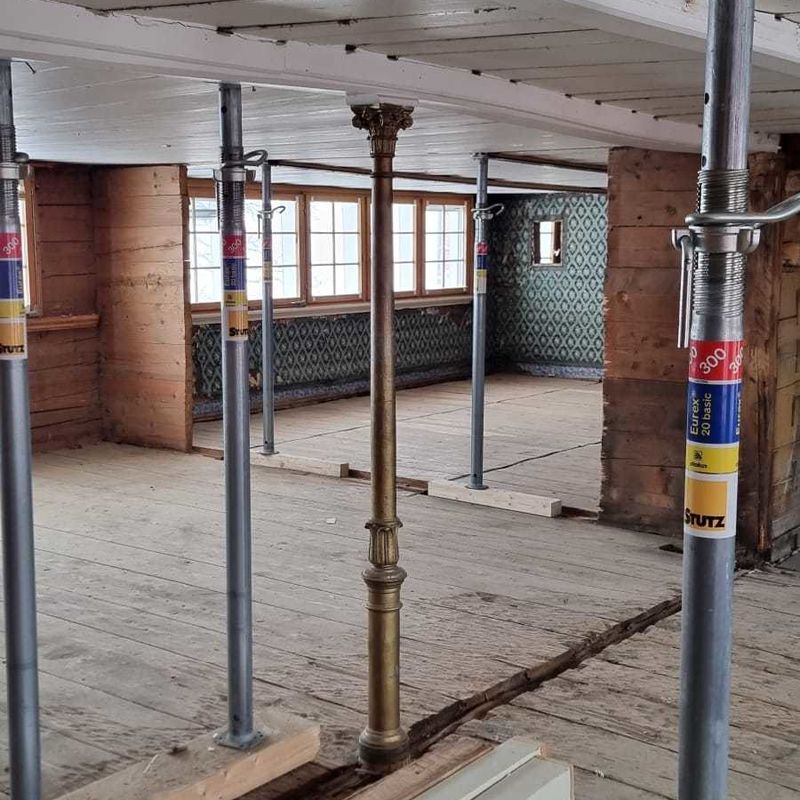

Gerüstbau: Das Rosenhaus ist bereits komplett eingerüstet. Nächste Woche folgt noch das Haus Schwanen.
Was passiert die nächsten Wochen
Baumeisterarbeiten innen: fertiges Entkernen Haus Schwanen, Abbruch der beiden Kamine in den Häusern, Ausschneiden der beiden neuen Fenster im Rosenhaus, Bau der Rampe am Eingang
Baumeisterarbeiten aussen: Abschluss Sockel Schwanen, Rückbau Sockel Treppenhaus Rosenhaus und Neuaufbau, Grab Arbeiten für neue Wasserleitungen.
Holzbauer: Rückbau Wände und Decken im Schwanen. 3-D Vermessung Rosenhaus. Durch die Rückbauarbeiten stimmen teilweise die ursprünglichen Masse nicht mehr mit den Planungen überein. Dabei haben wir sogar etwas Positives entdeckt: In einigen Bereichen haben wir mehr Platz gewonnen, da Wände und Böden teilweise deutlich dicker waren als ursprünglich angenommen.

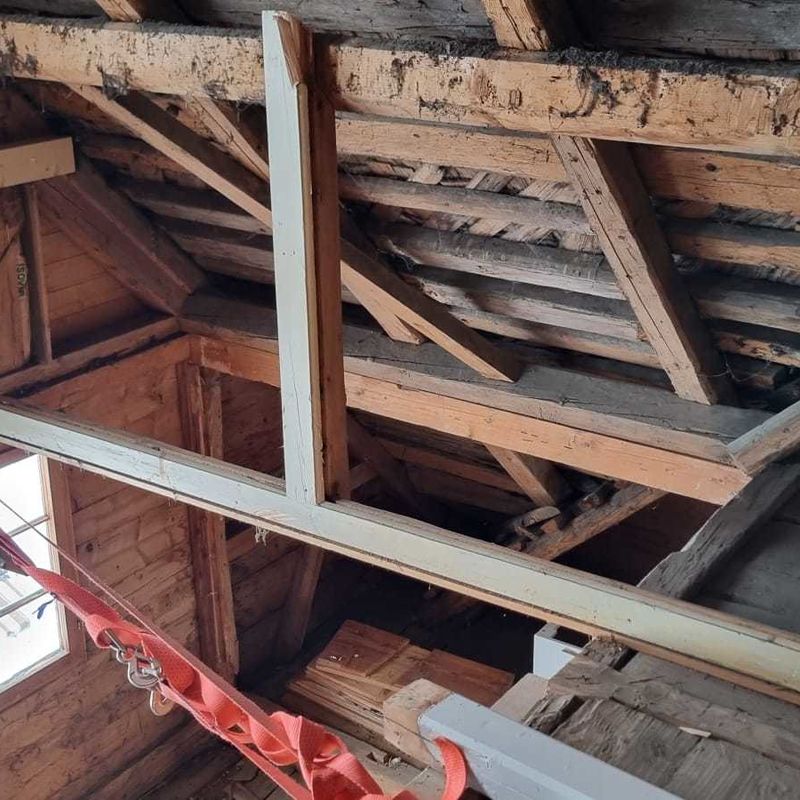

Dachdecker: Teilrückbau der Dächer und Neuaufbau Unterkonstruktion.
Fenster Bauer: Ausbau aller Fenster in beiden Häusern.
Lift: Die Vorbereitungen für den Einbau des neuen Lifts im Haus Schwanen laufen ebenfalls. Dieser wird künftig eine barrierefreie Verbindung zwischen den Stockwerken ermöglichen.
Architekt/Ingenieur: Statik Berechnungen und Anpassungen nach 3 D Vermessungen.
